亿杰消防


消防工程,消防施工,消防改造

专业从事消防工程施工,安装

热线电话:

400-0346-119
当前位置:首页>>消防施工>>消防改造>>消防联动系统

亿杰维保消防系统调试及联动方案

文章出处:本站 人气:发表时间:2016-04-04 12:04:27

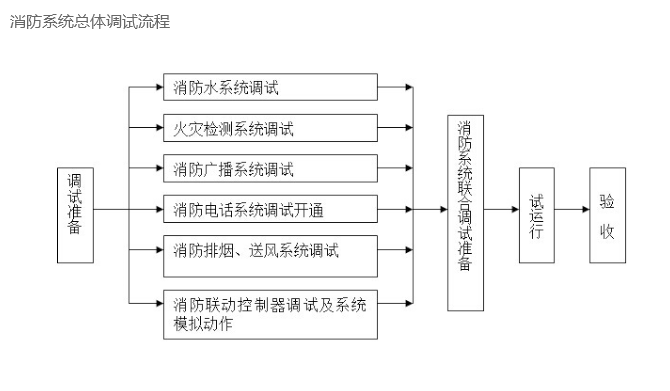

系统调试条件

系统调试前应具备必须的图纸和技术文件,并有资格的专业技术人员担任调试负责人,所有参加调试人员应职责明确,应能按调试程序工作。

消防系统各类设备都已进行过单机通电检查和试运转,正常后才能进行系统的调试。

消防水池、消防水箱已储备设计要求的水量。

系统供电正常。

消防水泵已试运转正常化;消防管网内已充满水;阀门均无泄漏。

与系统配套的火灾自动报警系统处于工作状态。



消防水系统调试方法

A、消防水系统调试要求

1、系统调试应包括下列内容:

(1)水源测试;

(2)消防水泵调试;

(3)稳压泵调试;

(4)报警阀调试;

(5)排水装置调试。

2、水源测试应符合下列要求:

(1)按设计要求核实消防水箱的容积、设置高度及消防储水不作他用的技术措施;

(2)按设计要求核实消防水泵接合器的数量和供水能力,并通过移动式消防水泵做供水试验进行验证。

3、消防水泵调试应符合下列要求:

(1)以自动或手动方式启动消防水泵时,消防水泵应在5min内投入正常运行。

(2)以备用电源切换时,消防水泵应在15min内投入正常运行。

4、稳压泵调试时,模拟设计启动条件,稳压泵应立即启动,当达到系统设计压力时,稳压泵应自动停止运行。

5、报警阀调试应符合下列要求:

(1)湿式报警阀调试时,在其试水装置处放水,报警阀应及时动作;水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警,并应启动消防水泵。

(2)干式报警阀调试时,开启系统试验阀,报警阀的启动时间、启动点压力、水流到试验装置邮口所需时间,均应符合设计要求。

6、启动一只喷头或以0.94-1.5L/s的流量从末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时动作并发出相应的信号。

B、消火栓水压测试方法

采用消火栓检测压接头进行测试。由水带接口、短管、压力表和闷盖组成,可在消火栓出口形成一个测压环节。当与消火栓和水带、水枪连接时,检测枪口出水压力。当与消火栓和闷盖连接时,检测柱口静水压。

1、测试时,将测压接头与消火栓栓口连接,旋转短管使压力表处于便于观察的位置,在出口装上洞闷盖打开消火栓即可测量栓口静水压,在出口接上水带和水枪,找开消火栓即可测量栓口出水压力。

2、消火栓栓口的出水压力不应大于0.3Mpa,其栓口静水压不应大于0.8Mpa。



喷淋系统调试方法

采用水喷淋系统专用试验接头进行测试。该试验接头可模拟一只喷头开放时管道内的水流状态,以检验系统及其组件是否启动和动作。测试时,将试验接头与系统管道末端试验阀连接,开启开端试验阀可对系统及其组件进行下列项目的检测:

1、系统*不利点处末端试水装置进行放水试验,流量、水压应符合设计要求。

2、喷头动作温度应符合设计要求。

3、湿式报警阀的调试应符合以下要求:

(1)在其试水装置处放水,报警阀应及时动作。

(2)水力警铃应发出报警信号。

(3)水流指示器应输出报警电信号。

(4)压力开关应接通电路报警,并应启动消防水泵。

4、距水力警铃3m远处声强。应不低于70dB。

5、喷淋消防泵完成启动的时间。

(1)以自动或手动方式启动消防水泵时,消防水泵应在5min内投入正常运行。

(2)以备用电源切换时,消防泵应在1.5min内投入正常运行。

6、稳压泵调试时,应模拟设计启动条件,稳压泵立即启动,当达到系统设计压力时,稳压泵要自动控制停止运行。

7、喷淋消防泵供水的*不利点喷头工作压力。

8、喷淋系统联动试验应符合以下要求:

(1)输入模拟火灾信号后,火灾自动报警器发出声光报警信号并启动自动喷淋系统。

(2)启动一只喷头或以一定流量以末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时并能发出相应信号。



火灾检测系统调试方法

A、火灾探测器测试

采用专用火灾探测器试验器进行测试,测试程序如下:

1、将棒线香点燃置于烟道筒内紧固座上,把拉伸杆安装到烟杆主体上,根据探测器高度调节拉伸长度,套上烟嘴。

2、把烟嘴对准待检探测器进烟口,接通电源,将烟排到探测器周围,30秒钟探测器确认灯亮,表示探测器工作正常,否则不正常。

3、将加热固定在导烟管顶端,组合成温感探头试验器。使用前取下护罩,保持竖直位置装填并点燃燃料。燃烧稳定后固定护罩,调节好导烟管长度即可开始温感探头响应试验,将加热器工作面靠近探头直至其动作。

b、火灾检测控制器调试方法

1、系统调试应在建筑物内部装修完以后进行。系统调试前应具备必需的图纸和技术文件,由有资格的专业技术人员是担任调试责任人,所有调试人员应职责明确,按调试程序进行操作。

2、调试时,应先对系统的线路进行检查,对于错线、短路、开路等应进行处理纠正。测量输入总线及输出总线与大地的电阻应大于200KΩ。

3、调试时,应对各类探测器的编码进行检查,应核对图纸进行回路的分配整理。

4、在未带任何负载情况下,应分别对探测器、区域报警控制器、集中报警控制器、火灾报警装置和消防控制设备等逐个进行单机通电检查,检查正常后方可进行系统调试。

5、系统通电后,应对报警控制器进行下列功能检查:

(1)火灾报警控制器的自检功能。

(2)消音、复位功能。

(3)故障报警功能。

(4)火灾优先功能。

(5)报警记忆功能。

(6)电源自动切换和备用电源自动充电功能。

(7)备用电欠压和过压报警功能。



消防联动控制系统的测试方法

A、联动调试前的检查

1、测量控制总线、返回总线与大地之间的电阻,应大于200KΩ。调试时,应先对联动系统的线路进行检查,对于错线、短路、开路等应进行处理纠正。

2、在未带负荷时开机检查联动控制器,应满足产品功能要求。

3、主机接外线前,应测量各输出端子的电压,并作好记录。

4、接线后,应测量控制总线、返回信号总线等回路的电压和电流,并作好记录。

B、联动调试过程及要求

1、温、烟感控制器安装位置正确,确认灯面向主要入口,符合要求。

2、对烟感进入吹烟测试,对温感进入加温测试,观察区域报警器及集中报警器是否报警,且报警编码与地址是否相符,如不符为探头拟码错误,重拨即可。如探头未动作(在报警延时后),可用万用表测量探头进线电压是否正常,如正常则调换探头即可。

3、手报按钮测试:按下手报,观察报警器是否报警,按下消音键,测试消音是否灵敏,观察显示的报警编码与手报地址是否相符,编程合理可靠。

4、喷淋管道进行末端放水,测验水流指示器及压力开关是否灵敏,水力警铃是否报警,如水流指示器不灵可调节调零螺丝直到满足为止,另水流指示器动作不灵可能是浆片过长或过短,喷淋和内有杂物阻碍浆片动作,或水流指示器反装,应根据相应情况采取措施解决。

5、防排烟系统联动测试:对该系统的正压送风机、排烟风机、防火阀及排风阀进行单点测试,视察联动模块及现场相应设备是否正确动作,并有相应的反馈信号,测试加压风机、排烟风机要求点的风量、风速是否符合要求。

6、检测防火卷帘门自动、手动功能,切断非消防电源,迫降消防电梯、打开事故广播,并观察其是否有相应的反馈信号,测试事故广播时,因在所在层面的各点倾听广播是否清楚、响亮。



返回顶部
